Litiumhanke

Keliber-litiumhanke tulee käsittämään useita kaivosalueita, Keliber-rikastamon Kaustisen Päivänevalla, Keliber-litiumjalostamon Kokkolan suurteollisuusalueella ja tarvittavat aputilat kaikissa kohteissa.

Euroopan komissio on myöntänyt Keliber-litiumhankkeelle strategisen aseman, mikä korostaa hankkeen merkitystä Euroopalle.

Keliber-litiumhankkeen edistyksellinen tuotantoprosessi on keskeinen osa vastuullista ja kestävää litiumhydroksidin tuotantoa. Siihen kuuluu kaivostoiminta, rikastus, korkealämpötilakonversio ja hydrometallurginen prosessi. Keliber-litiumhanke hallinnoi koko prosessiketjua malmin louhinnasta akkulaatuisen litiumhydroksidin tuotantoon.

LISÄTIETOJA

Litiumjalostamo

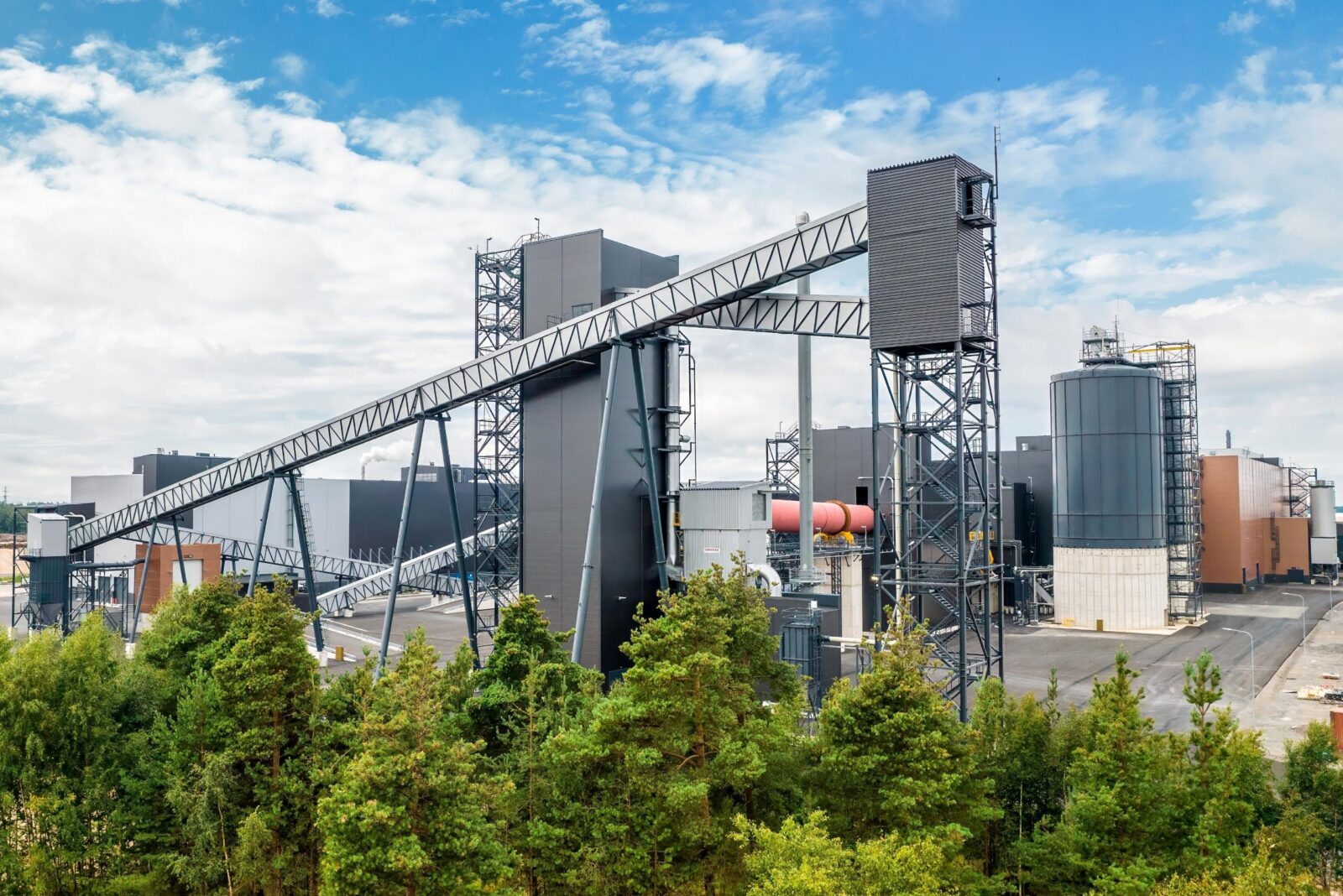

Keliber-litiumjalostamo rakennetaan Kokkolan suurteollisuusalueelle (KIP), joka on lähellä Kokkolan satamaa sijaitseva maailmanluokan teollisuus- ja logistiikkakeskus. Sen strateginen sijainti edesauttaa toimituksia Euroopan kasvavalle akkusektorille. Kun litiumjalostamo on täydessä tuotannossa, sen arvioitu tuotantomäärä on 15 000 tonnia litiumhydroksidimonohydraattia vuodessa.

Keliber-litiumjalostamon rakentaminen käynnistyi 7.3.2023. Päärakennuksen harjannostajaisia vietettiin tammikuussa 2024. Keliber-litiumjalostamon rakentaminen oli loppusuoralla vuoden 2024 lopussa. Jalostamon käyttöönottoa edeltävät toimet alkoivat vuoden 2025 ensimmäisellä neljänneksellä ja kylmäkoeajot alkoivat vuoden 2025 toisen neljänneksen aikana.

Litiumjalostamon rakentaminen on hankkeen pitkäkestoisin vaihe, joka varmistaa hankkeen muiden toimintojen optimaalisen aikataulutuksen ja tehtaan oikea-aikaisen ylösajon hyödyntäen ennustettua litiumin vajausta ja kohonneita hintoja.

Kun Keliber-litiumjalostamo on toiminnassa, se käyttää korkealämpötilakonversiota muuntaakseen spodumeenirikasteen kiderakenteen β-spodumeeniksi, jota puolestaan käsitellään edelleen hydrometallurgisessa prosessissa litiumhydroksidin tuottamiseksi.

Suunniteltu jalostusprosessi perustuu soodapaineliuotukseen, joka auttaa minimoimaan tuotannon mahdolliset haitalliset ympäristövaikutukset ja mahdollistaa sivuvirtojen optimoinnin. Tämä laadukas jalostusprosessi kehitettiin yhteistyössä Metson kanssa.

Rikastamo

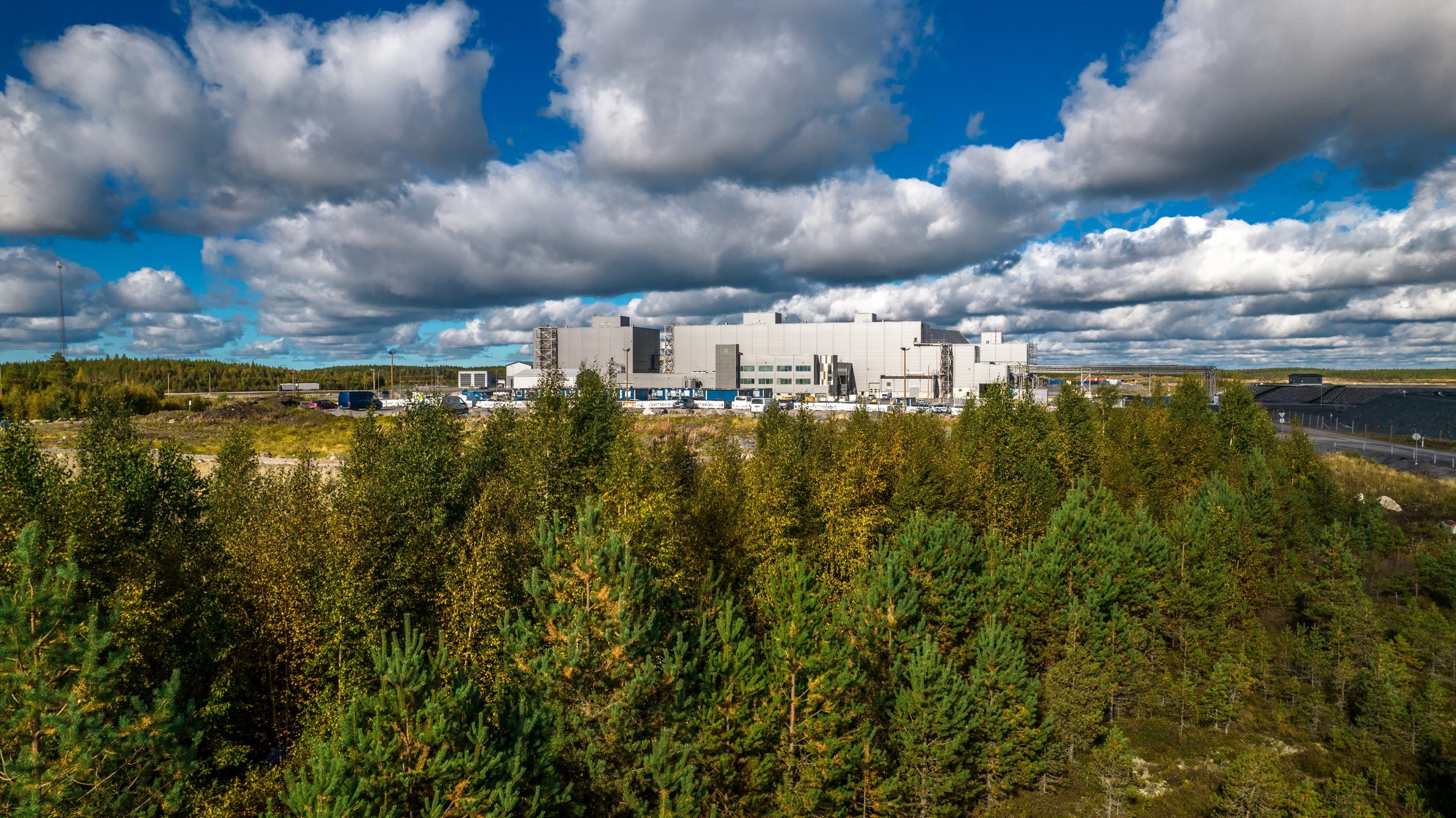

Päivänevalle-rikastamoa rakennetaan Kaustisen kunnan ja Kruunupyyn enklaavin rajalle Päivänevalle, lähelle Syväjärven ja Rapasaaren kaivosalueita. Rikastamon arvioitu vuotuinen tuotantokapasiteetti on 200 000 tonnia spodumeenirikastetta, joka kuljetetaan 66 kilometrin päähän Keliber-litiumjalostamolle Kokkolan suurteollisuusalueelle.

Kun Päivänevalle-rikastamo on rakennettu ja otettu käyttöön, rikastusprosessi alkaa louhitun malmin murskauksella ja jauhamisella, jota seuraa vaahdotus. Tuotettu spodumeenirikaste kuljetetaan Keliber-litiumjalostamolle jatkokäsittelyä varten.

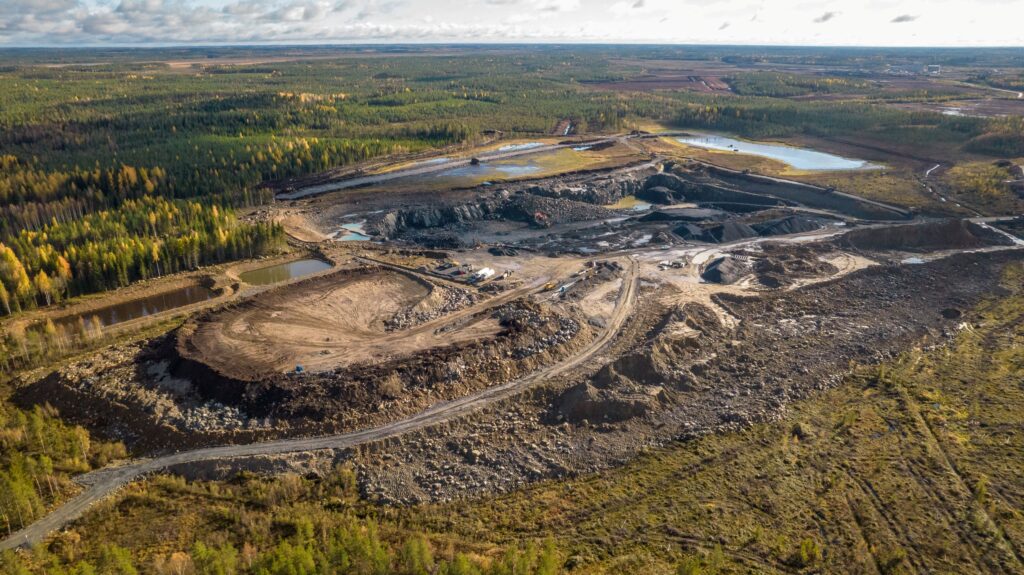

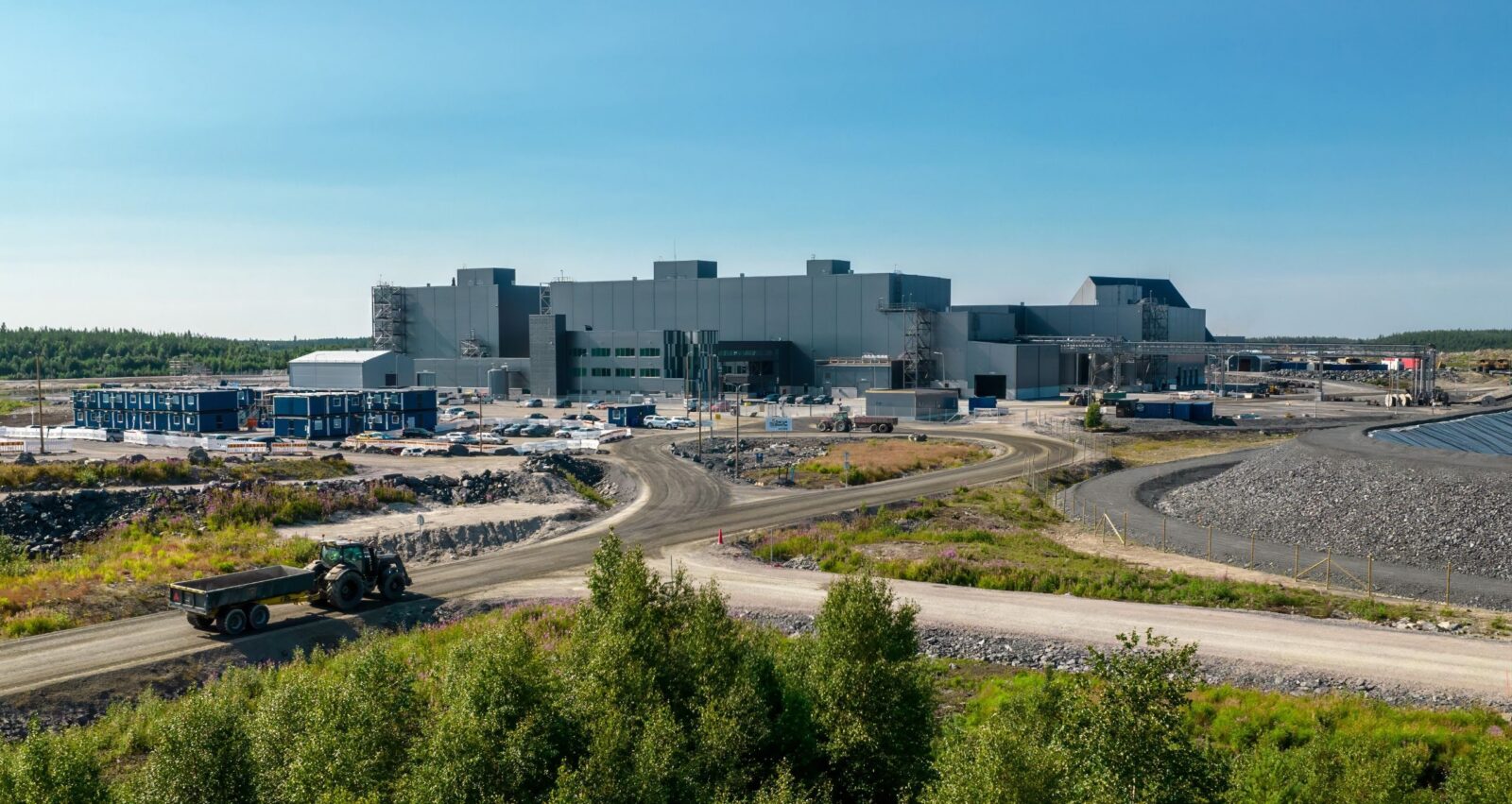

Maarakennus- ja infratyöt alkoivat Päivänevan rikastamolla ja Syväjärven avolouhoksen työmaalla vuoden 2023 viimeisen vuosineljänneksen aikana. Päärakennuksen harjannostajaisia vietettiin lokakuussa 2024.

Rikastamon rakentaminen voi edetä suunnitellusti, koska ympäristölupa on voimassa. Lue lisää sivulta Vastuullisuus/Ympäristöluvat

Kaivostoiminta

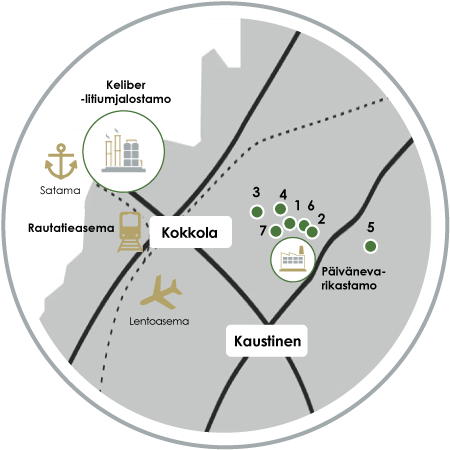

Suunnitellut seitsemän kaivosaluetta ovat:

  1. Syväjärvi
  2. Rapasaari
  3. Emmes
  4. Outovesi
  5. Länttä
  6. Tuoreetsaaret
  7. Leviäkangas

Keliber-litiumhankkeen seitsemällä spodumeenipegmatiittiesiintymällä aiotaan pääosin hyödyntää avolouhintaa ja osittain myös maanalaista louhintaa.

Sibanye-Stillwaterin Keliber-litiumhanke on raportoinut mineraalivarantoja seitsemästä litiumesiintymästä. Yksityiskohtaiset avolouhossuunnitelmat on laadittu kahteen pääesiintymään, Syväjärveen ja Rapasaareen.

Keliber-litiumhankkeen mineraalivarannot olivat 31.12.2024 Sibanye-Stillwaterin omistusosuuden (79,82 %) mukaisesti seuraavat: mineraalivarannot 15,8 Mt litiumoksidipitoisuuden (Li2O) ollessa 1,2 % ja litiumkarbonaattiekvivalentin (LCE) määrä 471 kt; malmivarat 10,3 Mt litiumoksidipitoisuuden (Li2O) ollessa 1 % ja litiumkarbonaattiekvivalentin (LCE) määrä 248 kt. Raportoitaessa 100 % Keliber Oy:n malmivaroista, ne ovat 13,0 miljoonaa tonnia ja LCE:nä eli litiumkarbonaattiekvivalenttina 311 000 tonnia. Kasvu edelliseen arvioon verrattuna on 36,6 %.

Toiminta sijoittuu kolmeen kuntaan eli Kaustisen, Kokkolan ja Kruunupyyn alueelle. Louhittu malmi käsitellään rikastamossa Päivänevalla (ks. yllä). Syväjärven ja Rapasaaren pääkaivosalueiden yhteenlaskettu arvioitu elinkaari on nykyiseen malmivara-arvioon perustuen noin 18 vuotta. Uusien malmivarojen löytämiseen on erinomaiset mahdollisuudet.

Hankkeen aikataulu
  • Sibanye-Stillwater ilmoitti 28.11.2022 näyttäneensä vihreää valoa Keliber-litiumhankkeen toteuttamiselle ja Keliber-litiumjalostamon rakentamisen aloittamiselle. Lisätietoja (englanniksi) tiedotteessa ja siihen liittyvässä esitysmateriaalissa.
  • Keliber-litiumjalostamon rakentaminen käynnistyi 7.3.2023.
  • Rakennusvaiheen loppuun saattamiseksi tarvittavan kokonaisinvestoinnin arvioidaan olevan noin 783 miljoonaa euroa.
  • Maarakennus- ja infratyöt alkoivat rikastamolla Päivänevalla ja Syväjärven avolouhoksen työmaalla vuoden 2023 viimeisen neljänneksen aikana.
  • Keliber-litiumhankkeen toisen vaiheen rakennustyöt, jotka käsittävät rikastamon Päivänevalla ja Syväjärven avolouhoksen kehittämisen, etenevät hyvin, ja kylmäkoeajot rikastamolla käynnistyivät 2025 toisen vuosineljänneksen lopussa.
  • Integroidun litiumhankkeen rakentaminen ja kylmäkoeajot ovat valmistumassa aikataulussa vuoden 2026 ensimmäisellä neljänneksellä.
  • Laajan ja monialaisen arvioinnin tulosten perusteella Keliber-litiumhankkeen tuotannon vaiheittaisen käynnistämisen on todettu olevan paras mahdollinen tapa edetä nykyisessä markkinatilanteessa.
  • Keliber-litiumhankkeen osien (kaivos, rikastamo ja jalostamo) vaiheittainen käyttöönotto mahdollistaa riskien vähentämisen: ensin toteutetaan kaivoksen ja rikastamon toimintavalmius, ennen kuin päätetään litiumjalostamon käyttöönotosta. Katso lisätietoja englanninkielisestä tiedotteesta.
  • Keskeisiä tuotantokyvykkyyden edellytyksiä ja markkinatilannetta arvioidaan säännöllisesti hankkeen edetessä kohti varsinaista tuotantoa, samalla kun pidämme yhteyttä mahdollisten strategisten asiakkaiden kanssa.

References

Tutustu lisää

Tietoa litiumista

Litium (kemiallinen symboli “Li”) on pehmeä, hopeanvalkoinen alkalimetalli.

+ Tutustu lisää

Keliber-sopimus

Pääsy akkumetallialalle varmistetaan kumppanuudella ja investoinneilla johtavaan eurooppalaiseen litiumhankkeeseen.

+ Tutustu lisää

Innovaatioita ja teknologiaa

Panostamme digitalisaatioon ja innovatiivisiin teknologioihin tehdäksemme kaivostoiminnan tulevaisuudesta turvallisempaa, tehokkaampaa ja kestävämpää.

+ Tutustu lisää
